群峰間的鏖戰——魯山抽水蓄能電站施工紀實
來源:水電十四局 作者:王巍 李心悅 時間:2025-08-06 字體:[ ] 分享:

魯山之麓,巖骨蒼蒼;隧洞回響,新景初彰。在豫中峰谷間,一群水電人以熱血和堅守勾勒出一幅機器轟鳴、隧洞開挖的“攻堅圖”。

2025年7月31日,隨著2號引水下斜井最后一聲清脆的爆破聲響,水電十四局承建的魯山抽水蓄能電站五條豎井和四條斜井全部安全貫通,其中單條斜井最長360米,傾斜角度60度,單條豎井最長420米。輸水發電系統工程大小洞室73條,隧洞總長度達2.2萬米,開挖方量約175萬立方米,至此,輸水發電系統工程開挖支護工作圓滿完成。

從2022年初首次踏入山間勘察測量,到2025年輸水發電系統開挖支護全部完成,水電人以堅守詮釋擔當、以創新破解難題、以協作攻克險關,用奮斗演奏著一曲激蕩人心、催人奮進的“建設曲”。

管理:眾志成城破困局

2022年初,首批建設人員進駐現場,水電十四局承建的通風兼安全洞及下庫環庫道路工程(左岸)、輸水發電系統工程、安全教育培訓基地等陸續開工。

地下廠房開挖支護是施工重難點,對于絕大多數沒參與過抽蓄工程的成員來說是一項嚴峻的考驗。為確保地下廠房開挖、巖壁吊車梁開挖及混凝土澆筑高質量完成,項目團隊發揚連續作戰精神,提前部署,采取多區域、多工序、多班組、晝夜不間斷作業,保證工程有序銜接。巖壁吊車梁施工期間,嚴格落實領導帶班制度,科學分配設備、人員,對各個工序采用“階梯型”模式進行施工,極大地縮減了各工序銜接的時間。

地下廠房巖壁吊車梁混凝土僅歷時29天澆筑完成,背后是團隊面對施工組織困難的不氣餒、面對不利地質條件的不妥協。為克服混凝土冬季施工易形成缺陷的難題,項目部組織現場人員對混凝土配合比、入倉方式、振搗工藝及模板選型開展多次優化試驗。各崗位人員輪流堅守現場直至澆筑完成,嚴格把控混凝土出廠質量,精準控制出機口及入倉溫度、坍落度、含氣量等關鍵指標,確保清水混凝土澆筑達到“鏡面”效果。

斜豎井施工作為超危大工程,施工工藝復雜、安全風險較高。項目團隊在開挖支護階段采用超前地質預報和快速封閉支護技術,克服了圍巖局部破碎風險。過程中加強施工經驗總結,定期與作業班組召開經驗總結分析會,尋找壓縮各工序施工時長的突破口。2025年5月,引水上斜井連續兩個月平均進尺突破110米,達到了國內同類工程領先水平。

項目部始終堅持“科學化、精細化”的管理思路,科學合理統籌安全、質量、進度等工作共同推進,以良好的施工成效贏得傳頌口碑,連續三年榮獲業主評選的“工程建設優秀項目部”榮譽稱號,并在2023年度收到業主贈予“水電勁旅,地下鐵軍,儲蓄王牌”榮譽錦旗。

進度:創造魯山“加速度”

“深思方舉步,知止乃前行。”項目部積極溝通、主動作為,制定詳細的項目總體進度計劃,將整個項目分解為多個關鍵節點,并進一步細化到每周、每日的工作任務。我們力爭進度不停,節點不落,堅守在狀態,確保項目按時按質完成。

2023年3月1日,廠房開始開挖;2023年8月5日,廠房一層開挖完成;2023年11月30日,安全高效地將母線洞、電纜交通洞、主變運輸洞開挖完成,為巖壁吊車梁澆筑奠定基礎;2023年12月31日,廠房巖壁吊車梁混凝土歷時29天澆筑完成,實現了清水混凝土澆筑“鏡面”效果;2024年8月29日,地下廠房提前33天順利開挖完成并移交工作面,創造了18個月完成抽蓄電站廠房開挖的魯山加速度。

2023年12月,引水上平洞半孔率達到95%以上,高質量開挖基礎上,創造了最高月進尺220米,平均月進尺195米的優異成績,安全實現了1號引水主洞較合同工期提前6個月、2號引水主洞較合同工期提前5個月的節點目標。

2025年1月2日,輸水發電系統尾水主洞安全貫通。

2025年3月5日,引水系統工程首條超長引水上斜井實現精準貫通。

2025年7月31日,五條豎井和四條斜井全部安全貫通。

每一次里程碑節點高質量完成的背后,都凝聚了水電人只爭朝夕的汗水與榮光。隨著最后一條下斜井開挖支護完成,輸水發電系統工程開挖支護工作圓滿收官,標志著工程全面轉向襯砌混凝土、灌漿施工,為如期實現首臺機組投產發電目標筑牢堅實根基。

創新:科技賦能高質量建設

創新是引領工程提質增效的核心動力,驅動著質量與效率的雙重躍升。著眼于打造精品工程的目標,項目部堅持將科技融入生產、安全、質量等各環節中,為項目高質量推進注入動力。

項目部加強技術支持體系建設,以先進工藝、智能設備助力項目建設。廠房開挖過程中,采用BIM技術進行三維建模優化設計,提前發現并解決廠房施工中的問題;通過不斷的工藝試驗,引進先進的雙聚能爆破管技術,克服了圍巖硬度高、應力大容易形成掉塊的困難;構建安全低功耗的有毒有害氣體監測系統,強化抽水蓄能電站復雜地下洞室群通風科技研究,實現智能通風和有限空間作業安全;使用定位芯片的智能標識卡,動態顯示各區域人員數量及分布情況,筑牢洞室作業人員的安全防線。截至目前,項目部已完成7項創新工法、16篇科技論文、5項專利,這些成果正轉化為推動項目高質量建設的強大動力。

創新不止于技術層面,更融入于日常管理中。項目部創新質量管理模式,構建“三維一體”全流程管控體系,建立了一套嚴謹的“項目部→工區→作業面”三級質量管理網絡,采用“三檢制+第三方抽檢”雙驗證模式,實現質量全過程可追溯。在歷次安全質量工程驗收中,獲業主、監理高度評價,在魯山抽水蓄能電站開展的“百年工程 質量先行”活動中獲得“先鋒旗”稱號。

項目黨支部依托抽蓄項目特色,打造“譜能源新篇 印紅色印章”黨建品牌、創建“巧做‘加減法’共筑黨建‘新臺階’”優秀案例;積極踐行“黨員金點子”等主題實踐活動;成立黨員先鋒隊、青年突擊隊,讓黨員干部靠前指揮“在一線”,切實將黨組織優勢轉化為項目建設的攻堅力量。

征途不問來路遠,奮斗自有花開時。而今,輸水發電系統洞室開挖支護工程圓滿收官,首臺機組投產發電的目標就在前方。項目團隊將繼續秉持工匠精神,弘揚鐵軍作風,以更高的標準、更嚴的要求、更實的作風,全力以赴推進后續工程建設,助力電站按期投產發電。

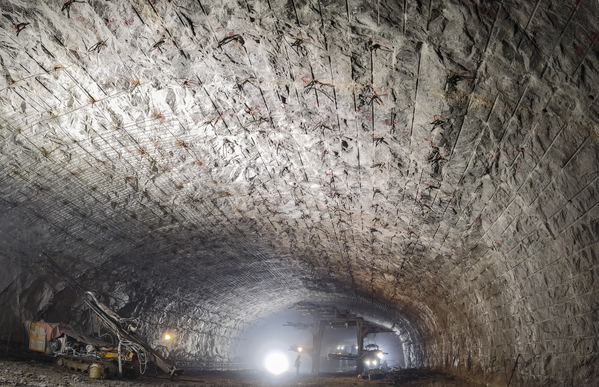

廠房開挖效果

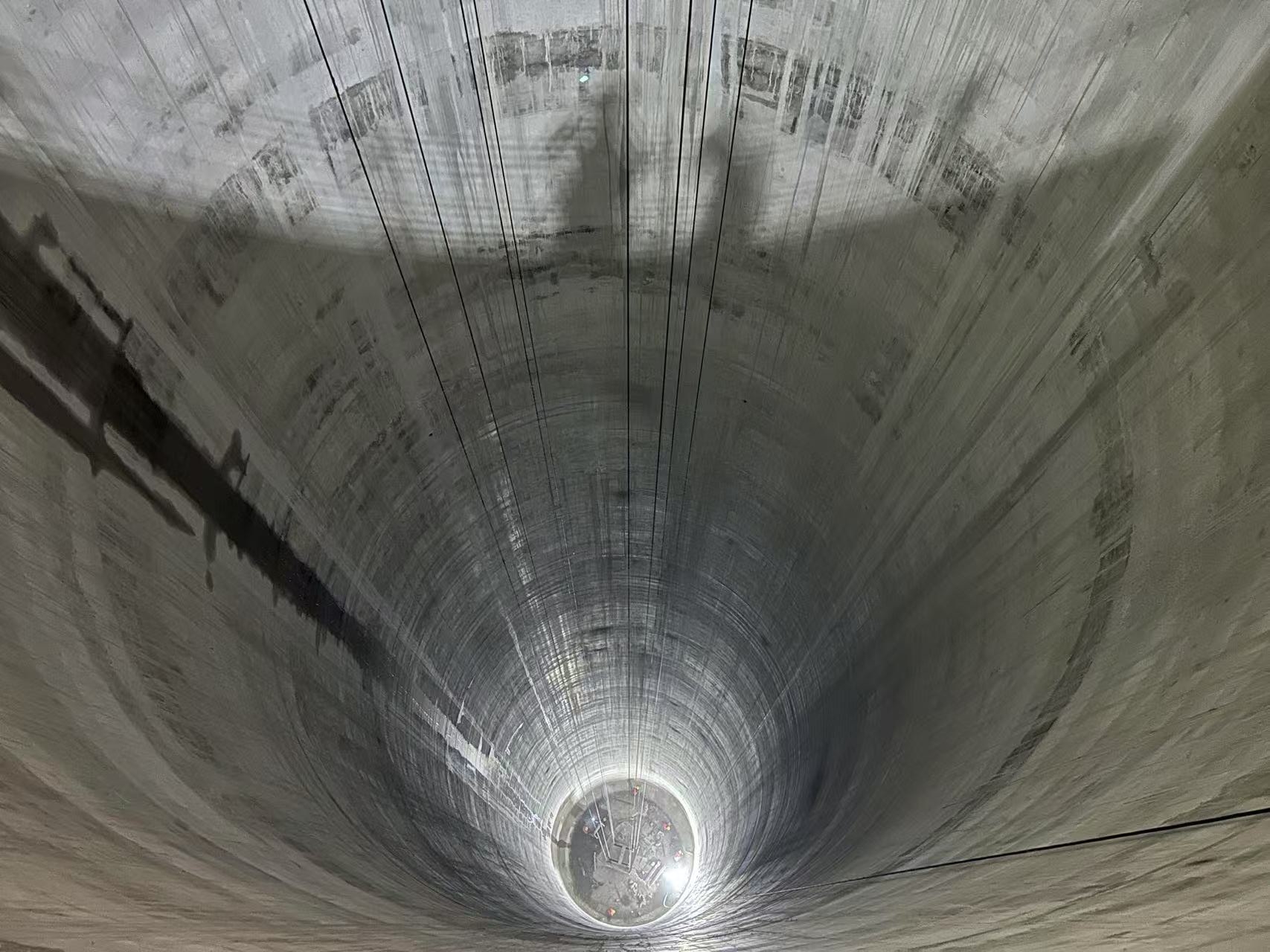

豎井混凝土襯砌
