河南五岳抽水蓄能電站第3臺機組投運
來源:水電四局 作者:周金鑫 時間:2025-08-04 字體:[ ] 分享:

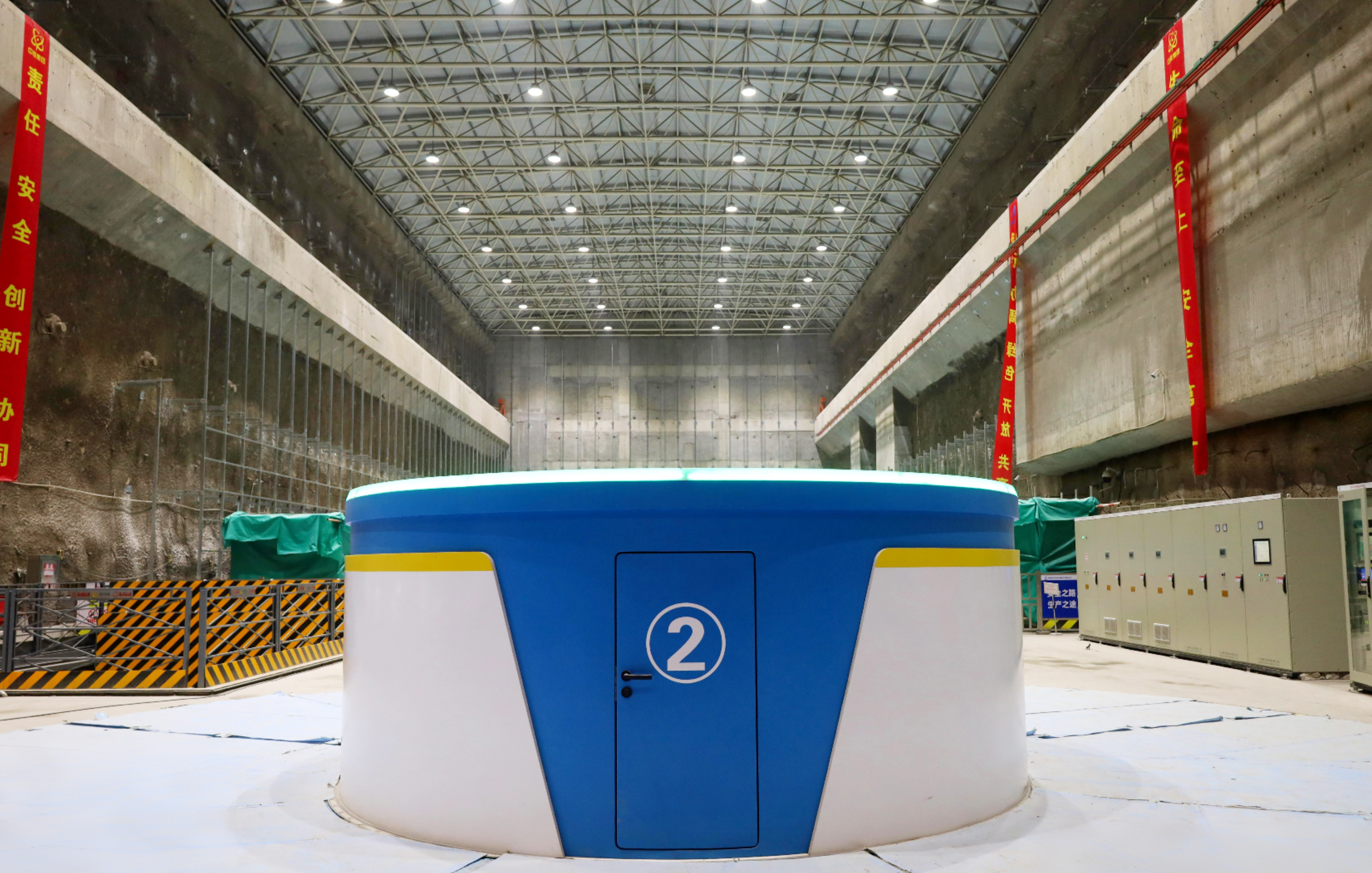

日前,水電四局承建的河南五岳抽水蓄能電站2號機組圓滿完成15天考核試運行,正式投入商業運行。至此,五岳抽水蓄能電站已有3臺機組(4號、3號、2號機組)投運發電。

河南五岳抽水蓄能電站是河南省“十三五”能源發展規劃、電力發展規劃重點項目,也是國務院批復的振興大別山革命老區的重點能源項目,對服務信陽乃至河南經濟社會發展、助力三大攻堅戰等具有重要意義。

該電站共安裝4臺單機容量為25萬千瓦的水泵水輪發電電動機組,總裝機容量100萬千瓦,中國水電四局承擔4臺機組及其附屬設備安裝與調試施工任務及部分土建施工任務。

2號機組于7月12日14時正式進入15天考核試運行,考核期間機組共啟動34次,其中抽水方向19次,發電方向發15次,機組一次啟動成功率100%,試運行期間未發生任何質量、安全事故,機組各項運行數據優良。機組投產后可實現單機月發電量達3500萬千瓦時,月消納新能源4300萬千瓦時,在緩解河南省電力保供壓力、確保區域電網安全穩定運行中發揮重要作用。

據悉,河南五岳抽水蓄能電站4號機組于2024年12月24日0時正式投入商業運行;3號機組于2025年4月27日0時正式投入商業運行;2號機組于2025年7月27日14時正式投入商業運行。電站全部投產發電后,可每年節省系統火電煤耗11.68萬噸,相當于每年可減少二氧化碳排放量約29.14萬噸、二氧化硫約0.88萬噸、氮氧化物約0.44萬噸。
